本施工说明适用于 BeneAero 雾界气凝胶毡在工业管道、设备、高温炉体、新能源电池包、建筑节能等领域的高温/低温保温隔热施工。施工前请仔细阅读本说明,并由专业技术人员进行安全与技术交底。施工必须符合国家标准 GB/T 34336-2017 及项目设计要求。

一、安全与准备要求

  1. 保温作业人员必须严格遵守项目安全规定,佩戴好劳动防护用品(安全帽、防护服、手套、护目镜),并全程佩戴防尘口罩。
  2. 施工前必须由技术人员做好安全、技术交底。施工结束后应小心吹扫并清洗接触部位的粉末;大量吸入粉末时立即停止作业并清洗,必要时及时就医。
  3. 气凝胶毡应优先室内存放。若临时存放在室外,必须使用三防布覆盖 + 木托盘垫高,防止受潮、淋雨、脏污,并远离火源。
  4. 施工前务必仔细辨认标志色(疏水型 / 亲水型)。亲水型气凝胶毡施工过程中严禁淋雨
  5. 搬运时使用小型平板车,严禁抛摔,以防毡材破损。

二、裁剪与下料

  1. 裁切时,气凝胶毡必须平铺于工作台上。室外施工时,裁切好的部分应存放在托盘或木板上,严禁直接搁置地面或踩踏。
  2. 使用锋利刀具或专用切割设备,切口必须齐整、无毛边。
  3. 推荐在工作台上按设计尺寸、精度下料后再安装,避免现场边裁边装。

三、安装施工要点

  1. 安装前确认被包裹设备、管道表面状态合格(无锈蚀、无油污、平整干燥)。由里向外逐层包缠,建议使用不锈钢带捆扎,也可使用镀锌铁丝捆扎。
  2. 安装方向:必须顺着气凝胶成卷和成型方向包裹,严禁沿宽度方向包裹。
  3. 捆扎要求:捆扎间距 300~500mm。两头、表面均应捆扎平整,所有拼缝均为对缝、不留缝隙;同层错缝 ≥20mm,层层压缝 ≥50mm;缝隙宜避开管道垂直中心线两侧上方 45° 范围。不推荐使用搭接法,不设膨胀伸缩缝
  4. 高温大型设备(>400℃、直径>1m、长度>3m):必须与软质材料搭配使用,防止设备热膨胀拉伸造成材料开缝;外两层气凝胶采用纵向搭接。
  5. 设备和管道的法兰、阀门、支架、各类管件部位应根据项目要求单独下料制作,必要时使用钣金工具计算后再切割。

四、典型部位施工方式(示意图仅供参考)

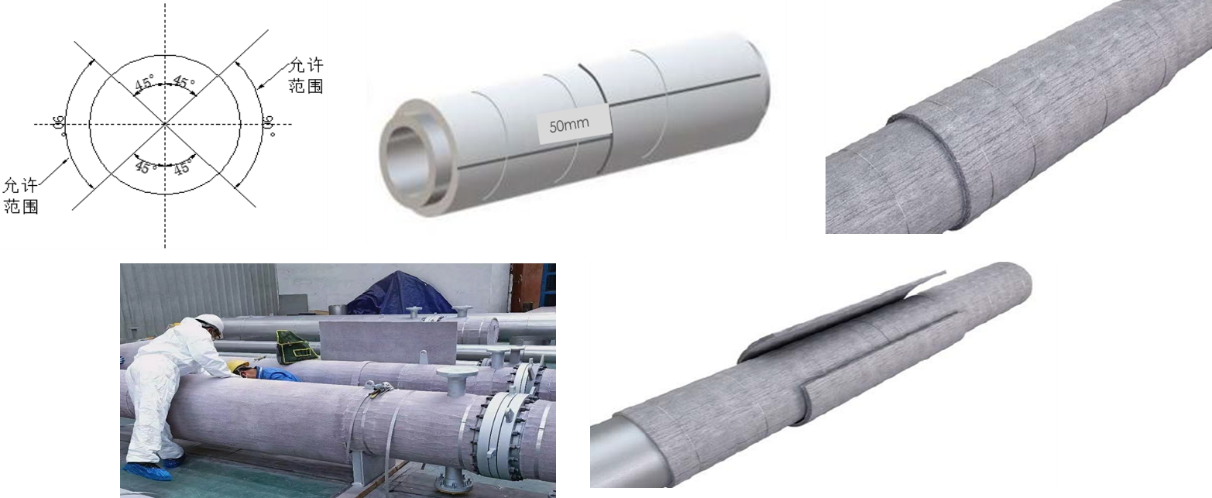

1. 管道施工 – 直管段
采用对接或搭接方式,小管径可采用缠绕法。多层施工时层层压缝、逐层捆扎。

上海丰华 BeneAero 工业级纳米玻璃纤维气凝胶毡施工说明

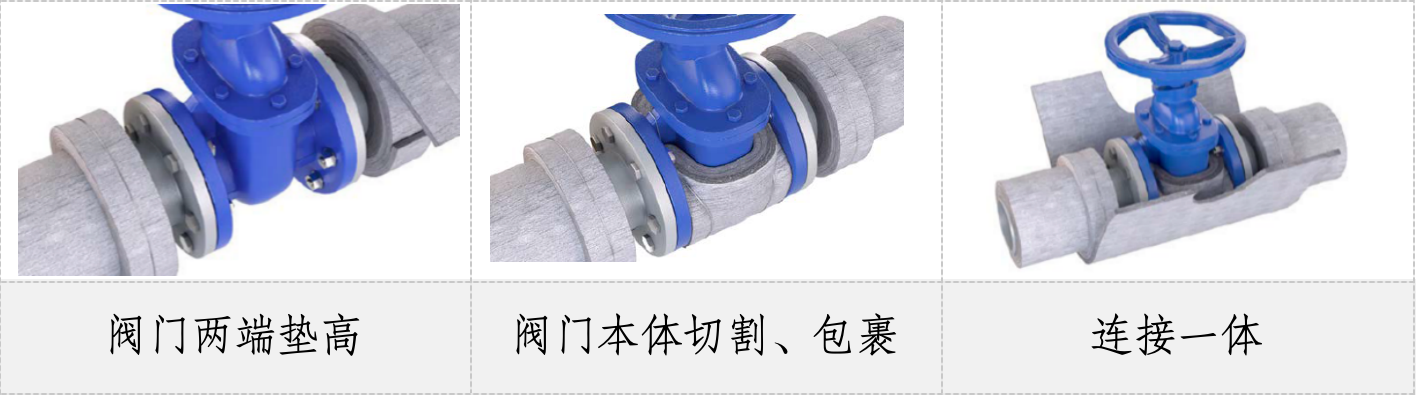

2. 管道施工 – 阀门、法兰(不经常拆卸)

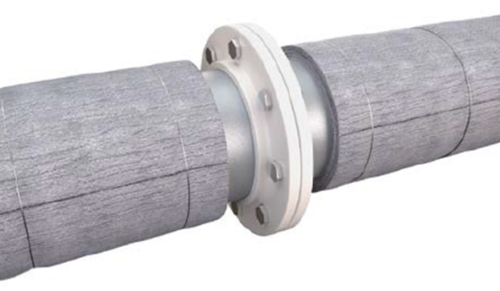

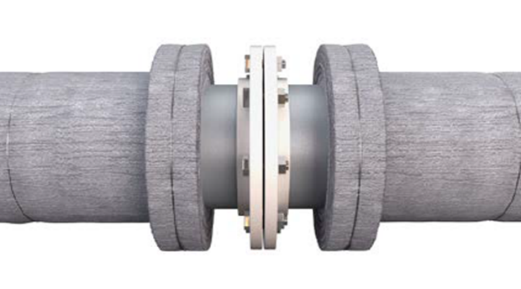

  • 先施工法兰两端管道,保温层延伸至相邻直管。
  • 阀门本体切割包裹,阀门两端垫高后整体包覆,确保一体无缝。
上海丰华 BeneAero 工业级纳米玻璃纤维气凝胶毡施工说明

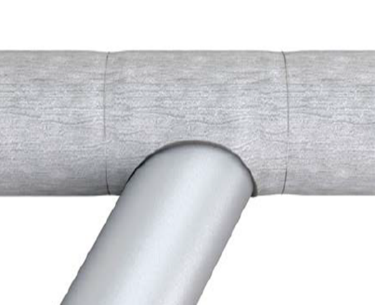

3. 管道施工 – 三通

按钣金展开方式裁剪合适尺寸的气凝胶毡包裹敷设,多层压缝、逐层捆扎。

上海丰华 BeneAero 工业级纳米玻璃纤维气凝胶毡施工说明

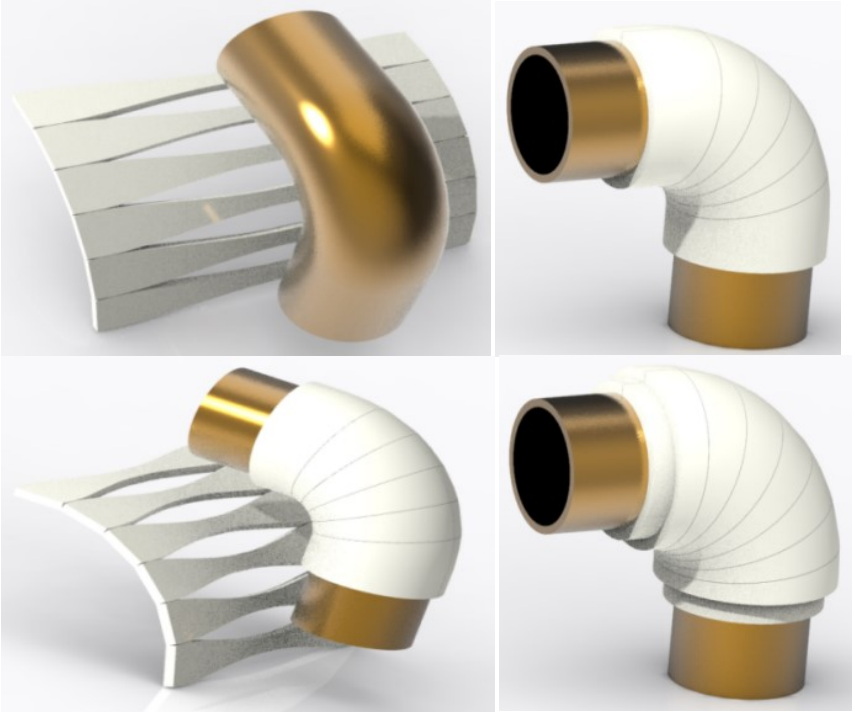

4. 管道施工 – 弯头

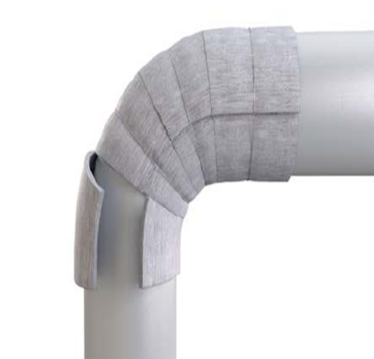

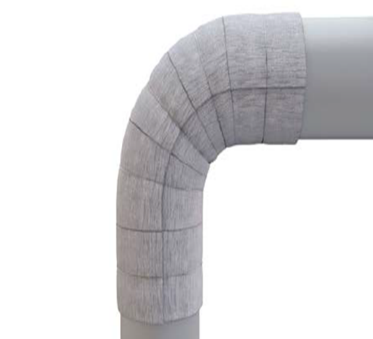

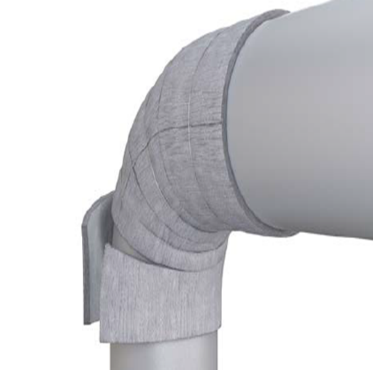

推荐采用“虾米腰”分段样式安装:加工好的虾米腰中心线紧贴弯头外径,从弯头切线处开始,先固定第一节,再逐节固定。

上海丰华 BeneAero 工业级纳米玻璃纤维气凝胶毡施工说明

5. 管道施工 – 末端盲板

上海丰华 BeneAero 工业级纳米玻璃纤维气凝胶毡施工说明

按盲板尺寸裁剪,包裹严密并捆扎固定。

6. 设备施工 – 静设备(如储罐、容器)

  • 直径 <2m:采用整圈逐层包敷方式。
  • 直径 >2m:裁剪成易操作长度后施工。
  • 特殊位置(铭牌、观察孔):将周围绝热层切割成相应形状,避免覆盖。
  • 固定方式:起始边用保温钉固定,沿圆周缠紧;也可用铁丝或钢带捆扎(标准与管道一致)。立式储罐/设备应设置支持圈。

五、施工示意图参考

  • 错缝:层层错缝,宽度 ≥50mm
  • 大小头:小头多层与大头平齐,压缝敷设
  • 法兰、弯头、阀门:见上述典型部位
  • 静设备:整圈包敷 + 支持圈固定

六、注意事项与质量要求

  • 施工过程中严禁踩踏已铺好的气凝胶毡。
  • 所有拼缝必须严密、无空隙,表面平整、无明显凹凸。
  • 施工完成后及时清理现场,做好成品保护。
  • 其他未尽事宜请及时咨询上海丰华技术人员。

联系技术支持

上海丰华技研材料有限公司

本施工说明最终解释权归上海丰华技研材料有限公司。如需完整施工图纸、视频演示或现场指导,请随时联系我们!
