本项目为钢结构建筑室内钢板基层PVC塑胶地板铺设工程。施工区域为已完成钢结构主体、隔墙与管线预埋的室内空间,需在钢板地面完成PVC地板的全流程铺设,保障地面平整、耐用、美观,满足日常使用需求。

施工工艺流程

(一)施工准备阶段

  1. 现场清空:移除施工区域内所有可移动家具、杂物、施工废料,确保施工面无遮挡,为后续作业创造条件。
  2. 基层现状确认:施工前地面为钢结构楼板,存在钢板拼接焊缝、原始金属锈迹,需先完成基层处理,再进行PVC铺设。

(二)基层处理阶段(核心工序)

  1. 焊缝打磨:使用角磨机将两块钢板之间的焊缝余高打磨平整,确保焊缝处与板面标高一致、顺滑过渡,无尖锐棱角。整体平整度需满足2米靠尺间隙不大于3mm的要求。
  2. 除锈清洁:整体打磨清除地面所有铁锈、氧化皮。打磨完成后彻底清扫地面,使用吸尘器清除金属屑、浮尘,避免影响胶水附着力。

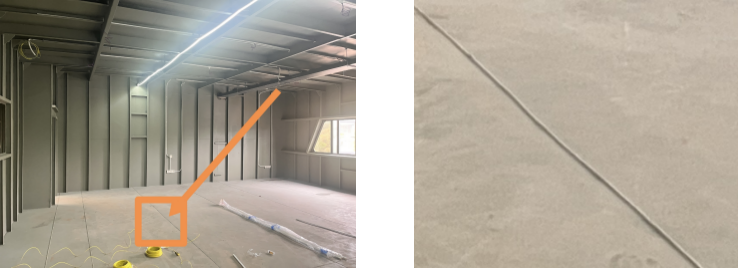

(钢板拼接焊缝细节如下图所示)

钢板基层PVC塑胶地板施工方案:从基层处理到成品保护全流程

(三)PVC塑胶地板铺设阶段

  1. 卷材预铺裁切:PVC地板进场后,根据现场实际尺寸精准开裁,按预定排版方案预铺定位,确认位置无误后准备刮胶。
  2. 刮胶铺贴:使用PVC专用胶水均匀刮涂于钢板基层,待胶层干燥至不粘手(表干状态)后,将PVC卷材缓慢铺贴到位,全程排除空气,避免出现空鼓、气泡。
  3. 接缝焊接处理
    • 两块PVC地板拼接处使用开槽机开出V型槽;
    • 用热熔枪将专用焊线热熔填充于槽内,完成两块地板的连接;
    • 待焊线冷却后,用铲刀铲平焊缝凸起,使接缝处与地板表面齐平。
  4. 成品清洁收尾:整体清扫施工区域,清除残留胶水、焊屑、杂物,完成PVC地板施工。

三、关键施工要点与质量控制

  • 基层处理:焊缝平整无凸起,钢板无锈迹、无浮尘,平整度2m靠尺间隙≤3mm。
    注意:除锈后需及时涂刷环氧封闭底漆,防止钢板返锈。
  • 刮胶铺贴:胶水均匀无漏涂,表干后铺贴,无空鼓、翘边。
    施工环境温度控制在15℃-30℃,避免温湿度异常导致地板变形。
  • 接缝焊接:焊缝饱满、平整,无开裂、凸起,与地板表面齐平。
    焊线需与地板材质匹配,热熔温度控制合理,避免烫伤地板。

四、成品保护要求

  1. PVC地板铺设完成后,需在表面铺设保护膜,避免后续交叉作业造成划伤、污染。
  2. 施工完成72小时内,禁止在地板上堆放重物、进行重型作业,保障胶水完全固化。
  3. 日常使用中避免尖锐物体划伤地板,定期清洁维护,延长使用寿命。

五、类似项目成品展示

钢板基层PVC塑胶地板施工方案:从基层处理到成品保护全流程
